泉源:www.非凡国际·com
浏览量:
宣布时间:2020-12-12

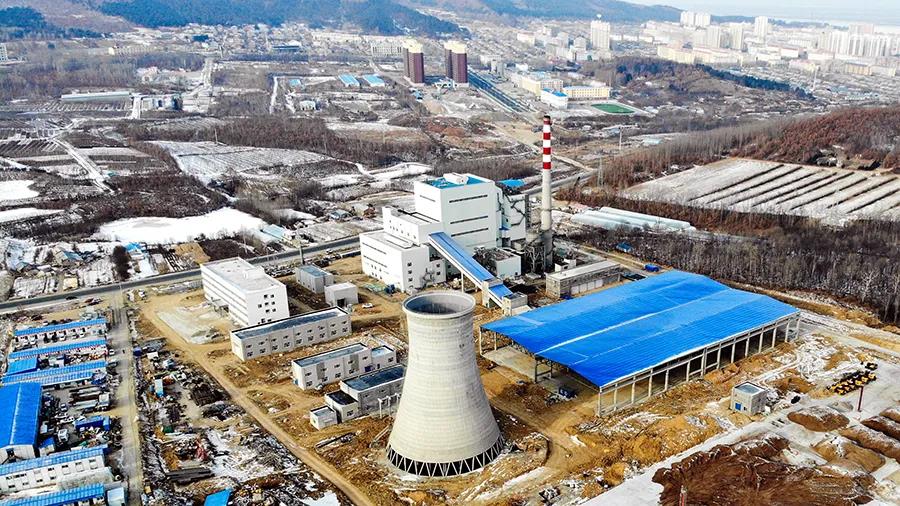

12月12日16时12分,,,,,,www.非凡国际·com集团抚远生物质热电联产项目一次并网发电乐成,,,,,,机组各系统参数正常,,,,,,装备运行平稳、质量优良。。。。。。。
作为www.非凡国际·com集团转型生长的主要一环,,,,,,抚远市生物质热电联产项目是www.非凡国际·com集团在生物质发电领域的首个投资项目。。。。。。。该项目由www.非凡国际·com集团投资公司开发,,,,,,www.非凡国际·com集团生物质发电(抚远)有限公司认真该项目的投资、建设和运营,,,,,,国际公司认真项目的EPC建设,,,,,,锅炉公司、电机公司、汽轮机公司三大主机厂为该项目提供主机装备。。。。。。。该项目以生物质秸秆为质料举行发电,,,,,,在有用解决抚远市秸秆燃烧带来的情形污染问题的同时,,,,,,还可为拉动外地经济生长、营作育业情形注入动力。。。。。。。

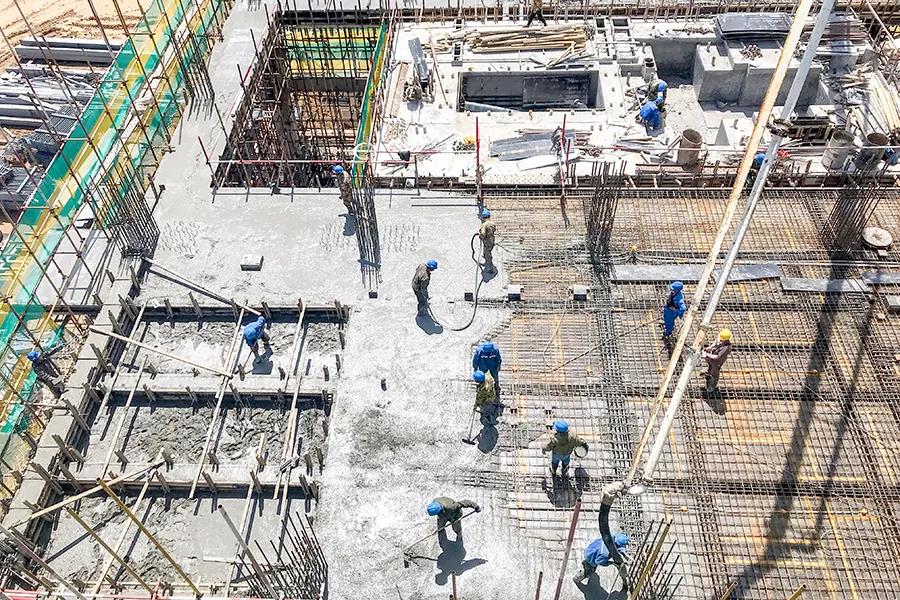

抚远生物质热电联产项目于2019年3月最先妄想,,,,,,举行可行性研究、前期地勘及起源设计。。。。。。。同年7月,,,,,,www.非凡国际·com集团抚远项目团队正式进场组织施工和前期准备事情,,,,,,并于冬歇期前完成妄想土建工程。。。。。。。
2019年11月18日,,,,,,锅炉钢结构吊装完成。。。。。。。

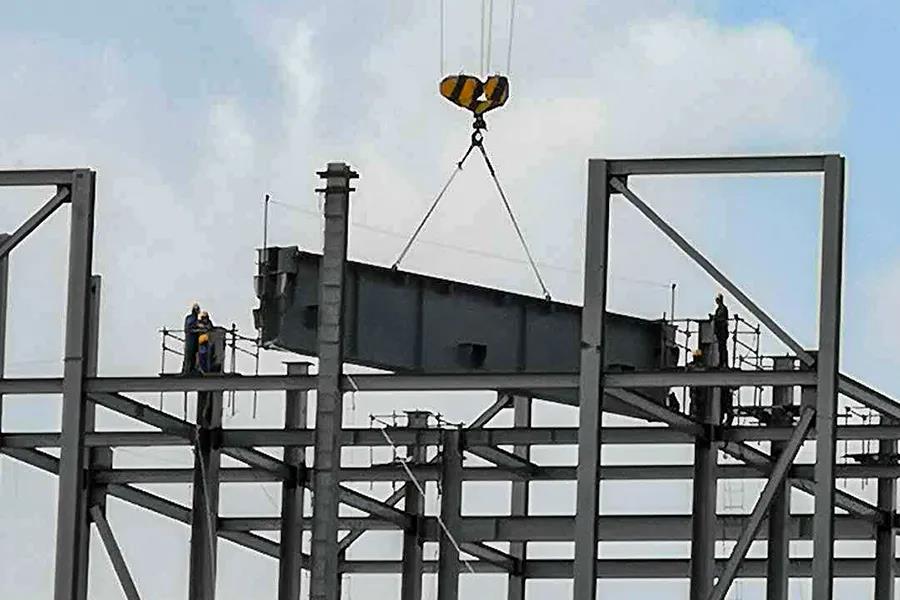

4月3日,,,,,,锅炉大板梁一次吊装乐成。。。。。。。

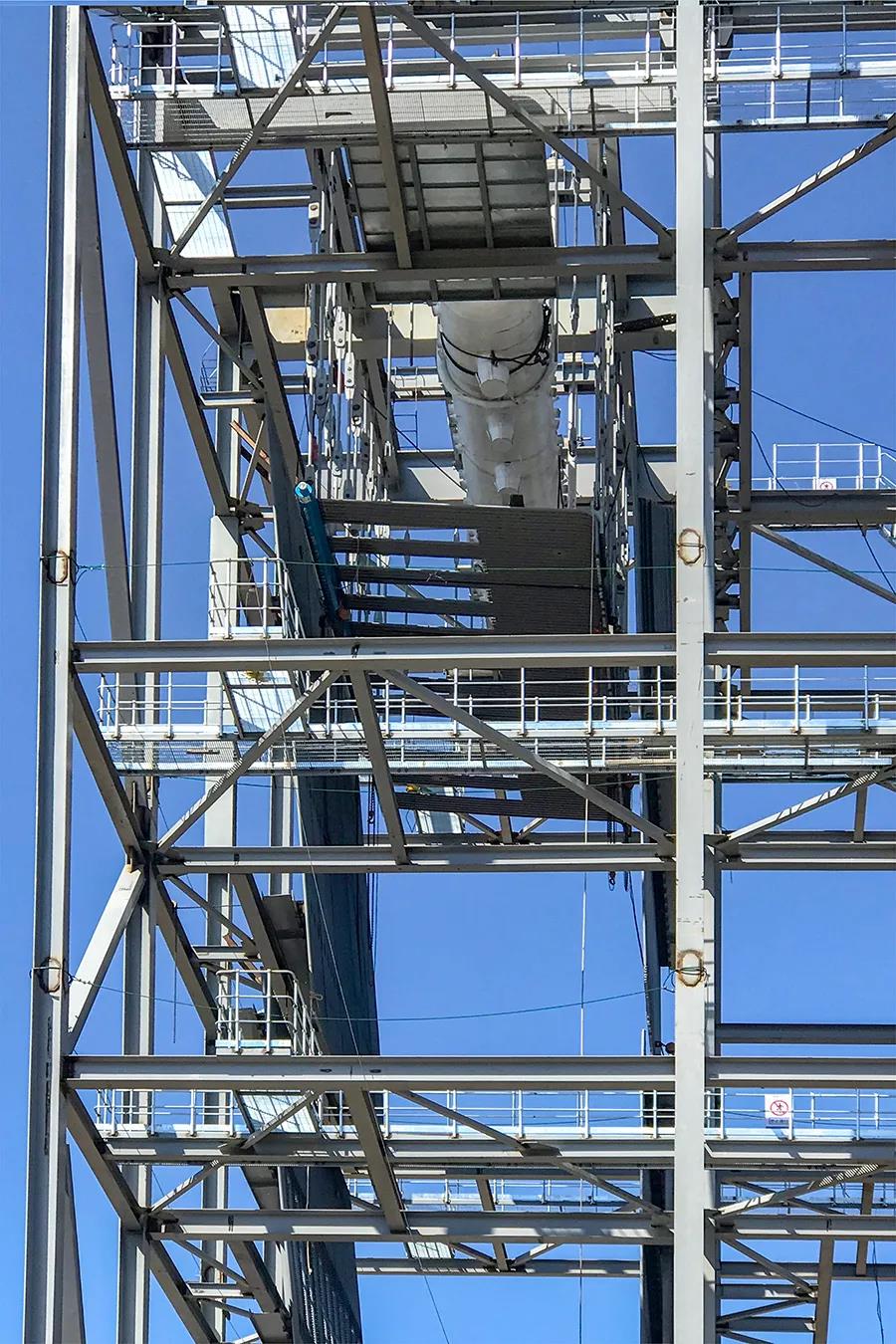

4月30日,,,,,,汽包吊装完成。。。。。。。
6月4日,,,,,,汽轮发电机基础完成。。。。。。。
2020年7月以来,,,,,,www.非凡国际·com集团抚远项目团队实验24小时倒班作业。。。。。。。地下电缆沟道全力抢工,,,,,,力保全厂装备受电并最先单体调试;;;;;;;输料系统钢结构3天内吊装完成,,,,,,为输料系统装备装置调试争取时间;;;;;;;锅炉保温砌筑24小时倒班施事情业,,,,,,冷却塔内淋水构件及配水槽一连吊装,,,,,,为全厂通水调试做好准备。。。。。。。

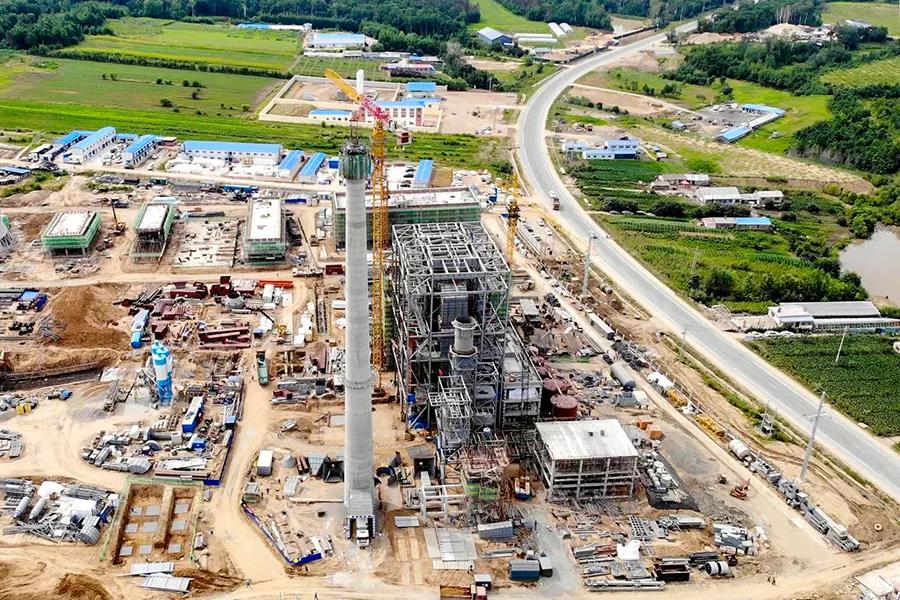

7月20日,,,,,,烟囱结构到顶。。。。。。。

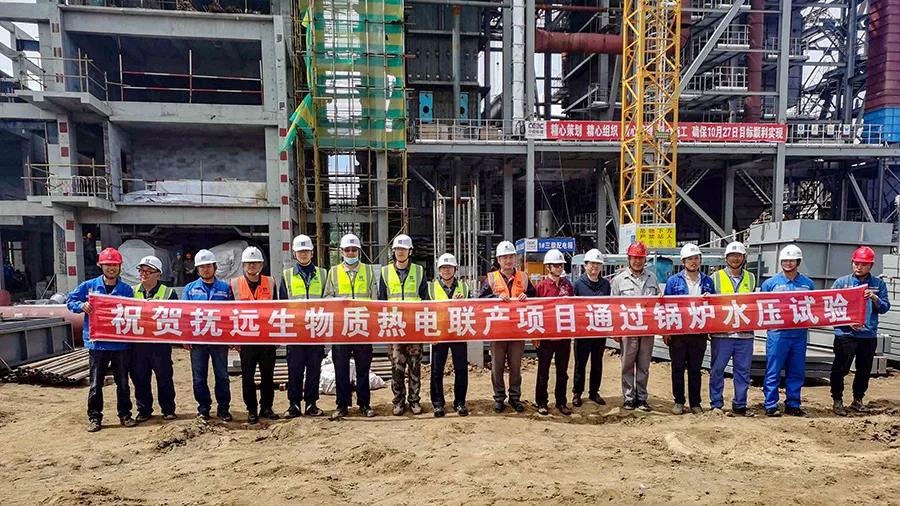

7月24日,,,,,,锅炉水压试验完成。。。。。。。

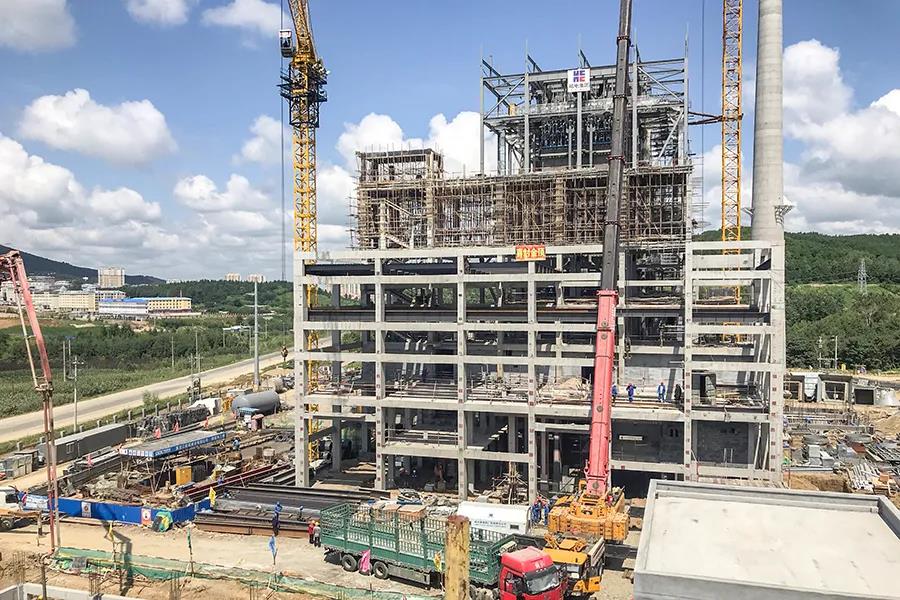

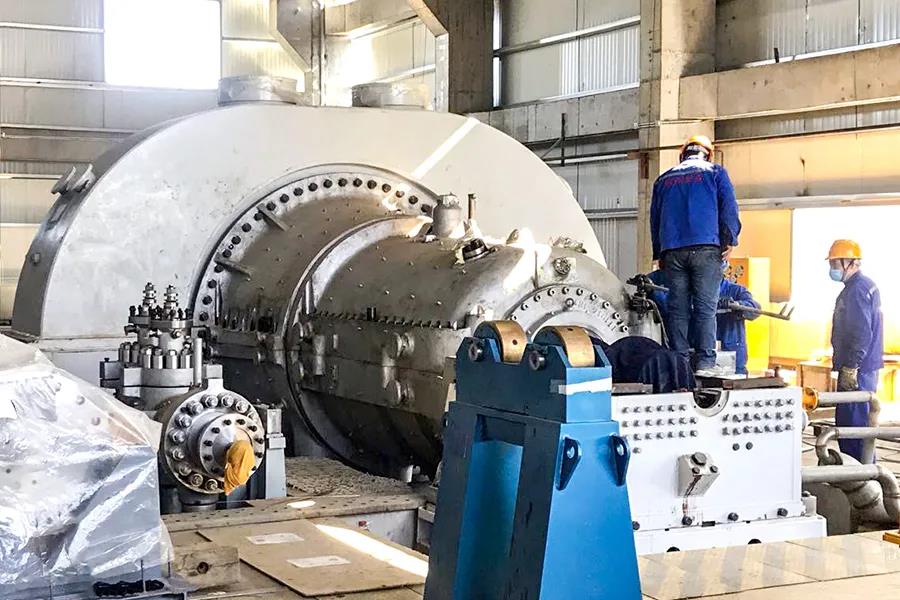

7月28日,,,,,,发电机定子吊装完成、主厂房结构到顶。。。。。。。

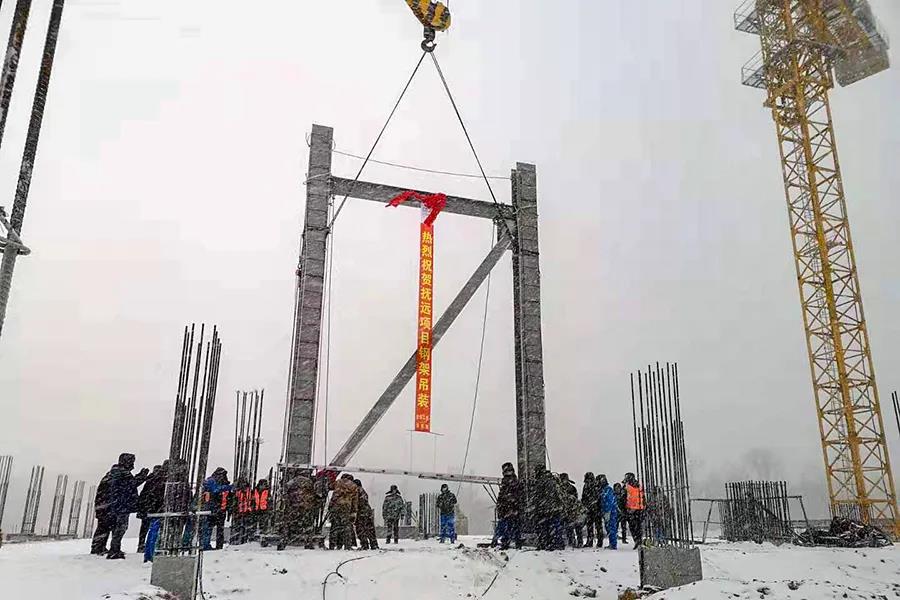

从8月最先,,,,,,东北地区又履历了三次一连强风暴雨天气磨练,,,,,,施工进度十分艰难。。。。。。。天气转好后,,,,,,www.非凡国际·com集团抚远项目团队迅速启动,,,,,,组织现场起劲排水,,,,,,快速恢复正常生产施工。。。。。。。为确保项目建设准期推进,,,,,,抚远项目现场实验“整体调试节点跟踪”和“各系统工期对标”两级聚会制度,,,,,,纵横两向矩阵式管理,,,,,,包管项目建设进度。。。。。。。

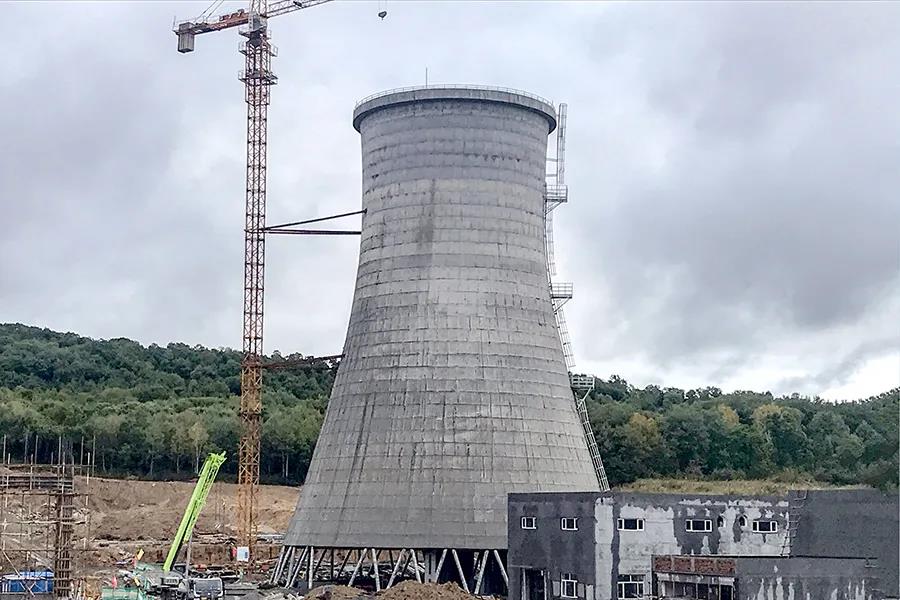

8月24日,,,,,,自然透风冷却塔结构到顶。。。。。。。

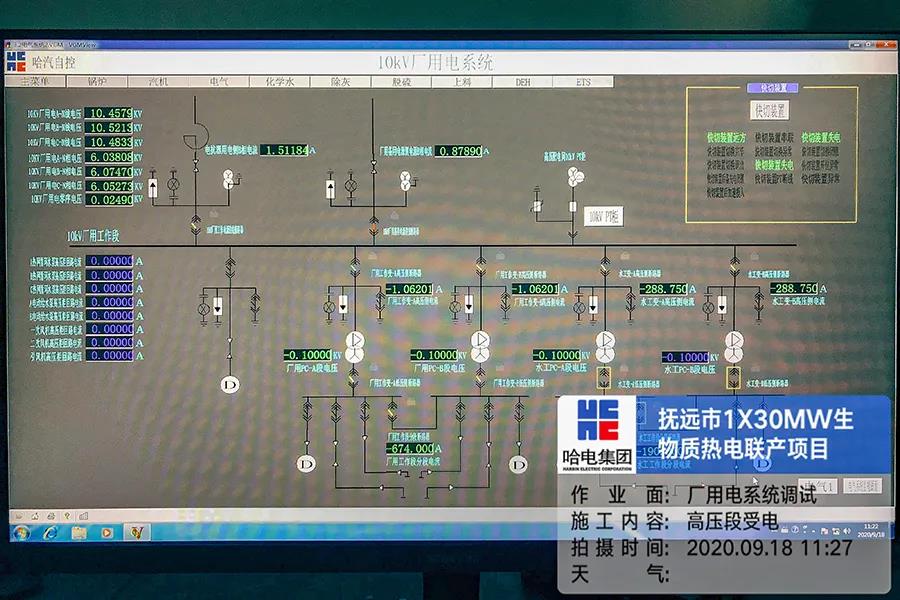

9月18日,,,,,,厂用电系统调试受电完成。。。。。。。

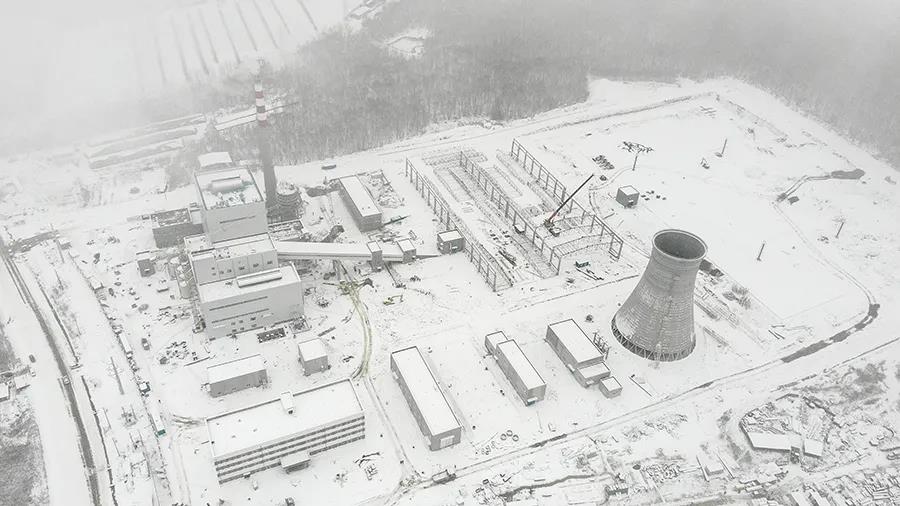

进入10月,,,,,,抚远项目履历了寒流侵袭,,,,,,接连两次强雨雪天气,,,,,,使项目建设和机组调试事情受到严重阻碍,,,,,,项目工期十分主要。。。。。。。11月份以来,,,,,,www.非凡国际·com集团抚远项目团队全力睁开抢攻,,,,,,打响了与时间赛跑的攻坚战,,,,,,凭证现场现真相形,,,,,,动态调解施工计划和施工妄想,,,,,,各分系统调试事情起劲配合,,,,,,各单位管理职员头脑统一、程序一致,,,,,,全体事情职员各司其职,,,,,,严酷凭证项目妄想稳步推进,,,,,,冲刺最终目的。。。。。。。经由www.非凡国际·com集团扶远项目团队上下同心起劲,,,,,,12月12日圆满完成机组一次乐成并网发电目的,,,,,,打造了www.非凡国际·com集团生物质发电项目的杆工程。。。。。。。
